Просмотры:8913 Автор:Pедактор сайта Время публикации: 2013-06-17 Происхождение:Работает
Дата: 2013-06-26
Управление материалом: известняк
Пропускная способность: 200 000 тонн в год
Конфигурация оборудования: вращающаяся печь, вертикальный предварительный пользователь, сборщик пыли с пакетом
I. Обзор проекта
Расположенный в городе Шуошон, провинция Шаньси, проект был завершен и введен в эксплуатацию в феврале 2009 года с использованием кальцинированной лайма с валом. Производимый извести в основном продается на фабрики карбида кальция в Шэньси, Внутренней Монголии и других местах. В последние годы из -за укрепления реализации национальных политик охраны окружающей среды, но также из -за влияния финансового кризиса, снижение затрат на продукт, экономия энергии и снижение выбросов стало важной мерой для развития бизнес -предприятий. После большого количества рыночных исследований и всесторонней оценки, в июне 2013 года, мы подписали большой контракт на кальцификацию извести в роторной печи с вертикальным предварительным чистком.
II Решение
1, Использование передовых, зрелых, надежных, практических технологий процессов в проекте и отражает требования к круговой экономике, использование технологии производства отходов или отходов.
2. В соответствии с принципом спасения земли, макет выполняется в соответствии с фактической ситуацией происхождения, так что макет фабрики извести компактен, а процесс прямой.
3, Использование технологии экономии энергии и сокращения выбросов, полное использование отходов. В то же время мы используем нашу запатентованную низкокалорированную газовую горелку для полного сжигания топлива и принятия энергосберегающих мер.
4. Проект проекта полностью учитывает удаление экологической пыли и устанавливает эффективный сборщик пыли в палате в точке сбора пыли, чтобы справиться с газом, содержащим пыль, чтобы он мог соответствовать стандартам выбросов.
5, Для общих эстетических и эффективных требований проекта, платформы Preheater и силос изготовлены из стальной конструкции.
6, дизайн соответствует нынешней национальной и местной защите окружающей среды, пожарной защите, обеспечению трудовой безопасности и здоровья.
Iii. Реализация проекта
После того, как контракт был подписан, Центр инженерных технологий нашей компании немедленно провел фактический обзор сайта проекта, подготовил отчет о технико -экономическом обосновании и первоначальный план проектирования и обсудил с владельцем и сформулировал план строительства в июле. Поскольку проект находится в холодном районе, ноябрь, в период мороза, поэтому цикл строительства составляет всего четыре месяца, наша компания сосредоточила преимущества силы, проектирования и строительства, с сильной поддержкой и сотрудничеством владельца, проект начался 20 ноября после более чем 20 дней отладки, успешно достиг уровня производственного стандарта, высокой похвалы владельца и утверждения.
Основная техническая эффективность проекта до и после реконструкции:
Техническая производительность | Перед модификацией | После трансформации |
Хвостовой газ | Неорганизованный разряд | Выхлопной газ собирают и обрабатывают, а концентрация излучения после обработки составляет менее 30 мг/нм3 |
Известь деятельность | 280 мл | ≥330 мл |
Квалификация продукта | 85% | 98% |
Потребление энергии (стандартный уголь) | 200 кг | ≤180 кг |
Рабочий режим | Ручная операция | Механическая автоматизация |
Стоимость производства (юань) | RMB 220 | 180 юаней |

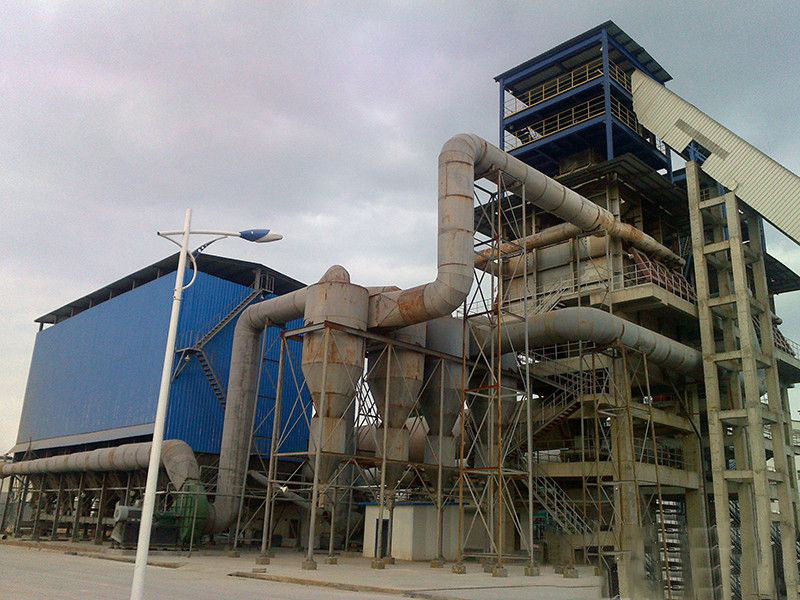

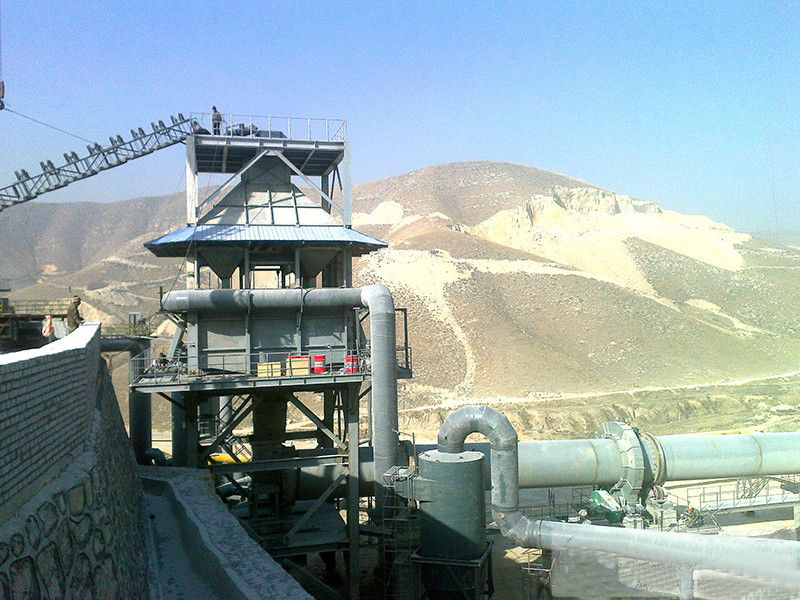

IV Рисунок сайта проекта:
